Оптимальная последовательность работ
Допустим, что на рассматриваемом участке трассы длиной L имеется п участков длиной /, с характерными признаками, исключающими возможность ведения работ по одинаковой технологии. В числе этих участков имеются и однотипные. Например, на участке L (рис. 10,2, а) имеются участки // и k' категории 1, /22, /62, /ю2 категории 2; /33, /83 категории 3 и т. д. Это означает, что на участках /i и /5 технология ведения работ одинакова, на участках 4, /е, ао она одинакова для этих участков, но отлична от технологии ведения работ на участках /i и /s и т. д. Приведем классификации участков по однотипности выполнения работ, используя общую классификацию местности. В горах имеются долины и собственно горы. Долины, имеющие участки с уклонами до 8—10°, относятся к равнинам; на них можно выполнять работы по поточной технологии. На других участках работы выполняют по специальной технологии. Имея это в виду, составим классификацию местности (табл. 10.1). Как видно из таблицы, 1-й тип —равнина —допускает применение обычной технологии. Границы между различными типами местности определяются необходимостью изменения технологии основных работ. Например, возьмем 4-й и 19-й типы: 4-й тип —это продольный уклон до 20° со скальным грунтом, 19:й тип — косогор с продольным уклоном до 50° и с поперечным уклоном до 20°. В первом случае необходимо лишь устройство траншеи, а изоляция и укладка могут выполняться обычной колонной с несущественным изменением расстановки механизмов; второй случай требует совершенно новой технологии устройства полок и т. д. Но если выделить по трассе участки 4-го и 19-го типов, то на всех однотипных участках можно применять одинаковую технологию, что дает возможность оценивать выполняемые работы по заданному критерию оптимальности. Пусть в качестве критерия используются затраты на строительство работы w на единицу длины трубопровода. Для каждого типа местности можно применить несколько технологических схем. Каждая из них требует определенных затрат w{. Процесс поиска оптимальной последовательности работ будем рассматривать как многошаговый. На каждом шаге будем вводить в рассмотрение возможные технологические схемы и продолжать путь, имеющий наименьшую стоимость. Вследствие того что на каждом шаге продолжается лучший путь, на по следнем шаге будет достигнута наилучшая последовательность технологических схем в целом. Это условие можно записать в виде syonT = min(aUj + z/yi+i), где wt — минимальная стоимость работ на предыдущем пути; wi+i — минимальная стоимость работ на рассматриваемом шаге. Процесс реализации поиска оптимальной последовательности рассмотрим на участке трассы длиной L (см. рис. 10.2), включающей п участков li на каждом из которых требуется смена технологии строительства по сравнению с предыдущим участком. Введем следующие обозначения: Wi(l, 2,..., k) — затраты на строительство единицы длины трубопровода на местности i-ro типа по одной из k возможных технологических схем; гац — затраты на 1 км пути при перебазировании строительных колонн (бригад) с участка 1-го типа на другой участок i-ro типа. Последний должен быть обязательно однотипен с тем, на котором работала колонна, но не может быть его соседом. Поэтому колонна перебазируется на новый участок и сразу же приступает к работе по отлаженной на предыдущем участке технологии; Wim — затраты на переоснащение колонны (бригады), работающей на участке i-ro типа по одной технологии, для работы на участке т-го типа по новой технологии; п — число колонн (бригад), работающих на строительстве участка L. Простейшим будет случай п=\, т. е. создана одна комплексная колонна, способная вести работы на местности любого типа в пределах L. Однако это не значит, что работа будет вестись от начала участка L до его конца последовательно. В комплексной колонне в любом случае будут созданы специальные бригады для работ на разнотипных участках. Поэтому возникает задача использования основного звена комплексной механизированной колонны (одна бригада) и специализированных бригад (две-три бригады и т. д.). Каким образом использовать основное звено и специализированные бригады — это уже оптимизационная задача с п-м числом бригад. Введем на первом шаге в рассмотрение стоимости работ на первом участке W\ = w\ (1,2,3,4)/ь Цифры 1, 2, 3, 4 показывают, что на нем возможны четыре различные технологические схемы; соответственно будем иметь в виду и четыре стоимости. В качестве основной выбираем ту схему, стоимость которой минимальна, т. е. исследуем условие Wi = minwi(\, 2, 3,4)/,. Переходим ко второму шагу. Бригада закончила работу на первом участке и подошла ко второму. Необходимо решить вопрос, переоснащать бригаду и приступать к работе на втором участке или переезжать на какой-либо участок с однотипной местностью и там продолжить работу. Из рис. 10.2,6 видно, что однотипны участки 1\, /4 и /7. Затраты на переоснащение колонны для работы на участке /2 составляют wl2, включая и убытки, которые могут быть из-за простоя лишней техники. Затраты на перебазировку с участка /t на однотипный участок /4 составят ^uCfe+'s); затраты на строительство на участке /4 составят W4 = mmw4(l, 2...)/4. Таким образом, на втором шаге получим полную величину критерия оптимальности

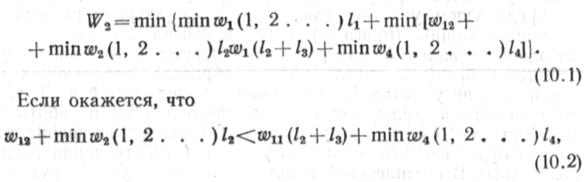

' то необходимо переоснащение колонны и продолжение работ на участке /2; в противном случае следует перебазироваться на участок /4. Однако это может не быть оптимальной последовательностью, если рассматривать весь участок L. Поэтому нужно продолжить процесс поиска оптимальной последовательности работ. Переходим к участку /3. Местность на нем отличается как от участка 1\, так и от участков /2. Возможны два пути: колонна переоснащена для работы на участке /2, прошла его и, подойдя к участку /з, снова переоснащается для работы на нем; работа на участке /2 не производится, а колонна перебазируется на однотипный участок /4. Затраты на переоснащение колонны, закончившей работу на участке /2, для работы на /3 составят ЬУ2з; затраты для выполнения работ на участке /3 по аналогии с Л W3 = mmw3(\, 2...)/3. Можно поступить иначе: не переоснащая колонну для работы на участке /з, перебазировать ее на однотипный участок /2 через участок /е. Затраты на эту перебазировку и стоимость работ на участке /6 составят Ш22('з + /4 + М +mina>6(l, 2...)/в.
выражение должно быть проанализировано с учетом всех возможных путей продолжения технологической последовательности на втором шаге, определяемых формулой (10.1). Выше было отмечено, что, если имеет место условие (10.2), то работы продолжаются на участке /2 с переоснащением колонны, если нет, то — на участке 14. На третьем шаге должны быть исследованы возможности перехода с участка /а на /в. т. е. должны быть определены затраты из условия
На четвертом шаге осуществляем переход с участка 1$ на участок /4 и проверяем целесообразность перехода на однотипный участок /4. По аналогии с предыдущим находим полную величину критерия оптимальности: В этом выражении W3 исследуется по всем вариантам, а не только по минимуму затрат. Процесс поиска продолжаем аналогичным образом до тех пор, пока не появится необходимость возвращения колонны или бригады на предыдущие участки. Допустим, на каком-то шаге был достигнут последний участок, но остались незаконченными строительством какие-то предыдущие участки. Необходимо вернуть колонну на один из этих участков и учесть затраты на возвращение. Допустим, что на четвертом шаге было установлено, что необходимо перебазировать колонну на участок /4, а затем на /7, т. е. при этом будут закончены строительством все однотипные участки. Но работы на участках /2, /з, /s и /в будут еще не выполнены. Процесс оптимизации далее будем продолжать в обратном направлении, но исключив из рассмотрения уже законченные строительством участки /ь /4, /7. Процесс определения оптимальной последовательности заканчивается, когда будут рассмотрены все участки

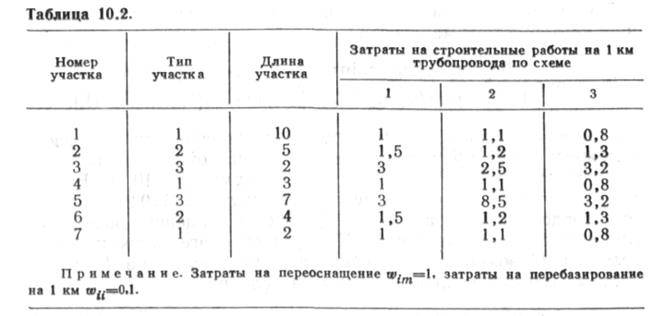

и при этом получен минимум полной величины оптимальности. Рассмотрим пример, приняв в соответствии с рис. 10.2 следующие условные исходные данные (табл. 10.2). Будем считать, что все работы должны быть выполнены одной колонной. Последовательность решения задачи представим в виде шагов, на каждом из которых выполняется определенная процедура вычисления. Первый шаг. Выбираем первые по оптимальности схемы работ на каждом участке. Из табл. 10.2 для первого участка (тип местности 1) имеем W((3)=0,8. Второй шаг. Определяем W2 no формуле (10.1): Как видно, на втором шаге более выгодными оказываются перебазировка колонны и продолжение работы на участке /4. Если принять вариант переоснащения колонны и продолжения работы на участке /2, то стоимость работ будет W2=15, на 3,9 условных единицы больше. Третий шаг. Определяем W-, по формуле (10.3). Используя данные табл. 10.2, получаем Подставив значения величин, входящих в Wb, получаем №5=18,2 (путь 1—4 — 7 — 6). Выполняя вычисления на последнем шаге, получаем следующие технологические последовательности (в возрастающем по затратам порядке): 49,2 (1 — 4 — 7 — 6 — 2 — 3 — 5); 49,7 (1 — 4 — 7 — 6—5 — 3—2); 50,6 (1—2 — 3 — 4 — 7 — 6 — 5); 51,3 (1, 2, 3, 4, 5, 6, 7 и 1, 2, 6, 7, 5, 4, 3); 51,7 (1, 2, 6, 7, 5, 3, 4); 52,6 (1, 2, 6, 5, 3, 4, 7); 54,3 (1, 2, 6, 5, 4, 3, 7). Схема последовательностей изображена на рис. 10.3. Как видно, в условиях рассматриваемого примера лучшей будет технологическая последовательность / — 4 — 7-6 — 2 — 3 — 5, в которой только два переоснащения колонны. Date: 2015-06-07; view: 1047; Нарушение авторских прав |
