Как сделать разговор полезным и приятным Как сделать объемную звезду своими руками Как сделать то, что делать не хочется? Как сделать погремушку Как сделать так чтобы женщины сами знакомились с вами Как сделать идею коммерческой Как сделать хорошую растяжку ног? Как сделать наш разум здоровым? Как сделать, чтобы люди обманывали меньше Вопрос 4. Как сделать так, чтобы вас уважали и ценили? Как сделать лучше себе и другим людям Как сделать свидание интересным?


Категории:

АрхитектураАстрономияБиологияГеографияГеологияИнформатикаИскусствоИсторияКулинарияКультураМаркетингМатематикаМедицинаМенеджментОхрана трудаПравоПроизводствоПсихологияРелигияСоциологияСпортТехникаФизикаФилософияХимияЭкологияЭкономикаЭлектроника

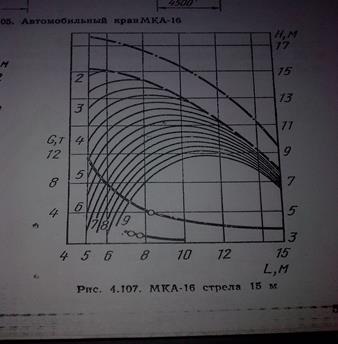

Номограмма крана МКА-16








Сравнение вариантов опалубки

Для бетонирования отдельно стоящих фундаментов сравним два варианта опалубки:

1) Деревянная опалубка «ГПИ Промстройпроект»

2) Металлическая опалубка «Монолит-72»

При монтаже опалубки по первому варианту монтажный кран не требуется, по второму вариант монтаж опалубки ведется с использованием крана G=16t и маркой МКА-16

Калькуляция трудовых затрат и зарплаты на оба варианта

Таблица 3



Наименование работы Шифр норм ЕНиР Ед.изм. Объем работы Состав звена: (профессия, разряд, количество) Норма времени на единицу величины, чел.-ч (маш.-ч) Затраты труда на весь объем работ, чел.-ч. Расценка единицы величины, руб, коп Сумма заработной платы за весь объем

Деревянная опалубка «ГПИ Промстройпроект»
Монтаж щитовой опалубки при площади щитов до 1 м2 Е4-1-34, м2 627,12 Слесарь 4р-1 Зр-2 0,62 388,81 0,443 277,81
Разборка щитовой опалубки при площади щитов до 1 м2 Е4-1-34, м2 627,12 Слесарь Зр-1 2р-2 0,15 94,07 0,101 63,34
  Итого:         482,88   341,15
Металлическая опалубка «Монолит-72»
Установка блока отдельно стоящего фундамента до20 м2 Е4-1-38 м2 627,12 Слесарь 4р-1 Зр-2 0,28 175,59 0,209 131,07
Установка блока отдельно стоящего фундамента до 20 м2 Е4-1-8 м2 627,12 Маш-т 6р-1 0,201 126,05 0,213 133,58
Разборка блока отдельно стоящего фундамента до 20 м2 Е 4-1-38 м2 627,12 Слесарь 4р-1 Зр-2 0,20 125,42 0,149 93,44
Разборка блока отдельно стоящего фундамента до 20 м2 Е 4-1-8 м2 627,12 Маш-т 6р-1 0,12 75,25 0,13 81,53
  Итого:         502,31   439,62

Технико-экономическое сравнение вариантов опалубки

Требуется определить ТЭП по каждому варианту и сравнить их.

Вариант

Определение трудоемкости опалубочных работ. Трудоемкость определения опалубки определяется по формуле:

Тэм/м//д/д//очсм

Тм/ - трудовые затраты плотников на монтаж опалубки;

Тм// - трудовые затраты машиниста на монтаж опалубки;

Тд/ - трудовые затраты плотников на демонтаж опалубки;

Тд// - трудовые затраты машиниста на демонтаж опалубки;

Точ - трудовые затраты плотников на очистку опалубки;

Тсм - трудовые затраты плотников на смазку опалубки;

Тм/=388,81 чел/ч

Тм//=0 так как кран не используется

Тд/=94,07 чел/ч

Тд//=0

Точ=0 так как очистка входит в состав работ

При смазке опалубки вручную кистями нормы времени на 100 м2 поверхности составляет 0,3-0,5 чел/дн. Принимаем нормы времени равные 0,3 чел/дн.

Определяем трудоемкость смазки деревянной опалубки на весь объем работ в чел/ч:

Находим трудоемкость опалубочных работ:

Ти - трудоемкость изготовления опалубки;

Тр - трудоемкость ремонта опалубки;

n - нормативная оборачиваемость опалубки;

Определяем трудоемкость изготовления и ремонта опалубки по прил 1 табл. 1.1 для деревянной опалубки ГПИ «Промстройпроект» находим трудоемкость изготовления и ремонта на 100 м2 опалубки:

Ти100=21,6 чел/дн

Тр100=1,12 чел/д

n=5

Эксплуатационная стоимость опалубки определяется по формуле:

Сумма з/п рабочих при устройстве опалубки определяется по формуле:





Из таблицы калькуляции выписываем з/п рабочих на монтаж и демонтаж опалубки

Смр=277,81 руб.

Сдр=63,34 руб.

Смазку поверхности опалубки производят рабочие 2 разряда с часовой тарифной ставкой равной 0,493 руб, затраты труда на смазку всей опалубки берем из расчета трудоемкости 17,9 чел/ч. Определяем з/п за смазку всей поверхности опалубки.

Сумма з/п рабочих при устройстве 100 м опалубки определяется по формуле:

Смаш=0 так как кран не используется

Стоимость инвентарных креплений на 100 м опалубки находим по прил 1 табл. 1.1:

См=2,22 руб.

Расход на смазку 100 м деревянной опалубки составляет 2,5-3 кг, металлической 1,5-2 кг. Принимаем расход смазки 3 кг и стоимость 1 кг смазки 0,05 руб. Находим стоимость смазочных материалов.

Стоимость единицы продукции (100 м) опалубки определяется по формуле:

Си- стоимость изготовления опалубки;

Ср- стоимость ремонта опалубки;

Св- стоимость возвратных сумм на 100 м опалубки;

Си=473 руб.;

Ср=107,12руб.;

Св=23 руб.;

Приведенные затраты на единицу опалубочной поверхности (100 м2) определяется по формуле:

Куд- удельные капиталовложения на единицу готового объема работ;

Ен - нормативный коэффициент эффективности в строительстве;

Куд=0 так как кран не используется;

Ен=0,12;

Вариант

Определение трудоемкости опалубочных работ. Трудоемкость определения опалубки определяется по формуле:

Тэм/м//д/д//очсм

Тм/=175,59 чел/ч

Тм//=126,05 чел/ч

Тд/=125,42 чел/ч

Тд//=75,25 чел/ч

Точ=0 так как очистка входит в состав работ

Тсм=0

Находим трудоемкость опалубочных работ:

Ти - трудоемкость изготовления опалубки;

Тр - трудоемкость ремонта опалубки;

n - нормативная оборачиваемость опалубки;

Определяем трудоемкость изготовления и ремонта опалубки по прил.1 табл.1.1 для деревянной опалубки «Монолит-72» находим трудоемкость изготовления и ремонта на 100 м2 опалубки:

Ти100=75,5 чел/дн

Тр100=0,1 чел/дн

n=80

Эксплуатационная стоимость опалубки определяется по формуле:

Сумма з/п рабочих при устройстве опалубки определяется по формуле:

Из таблицы калькуляции выписываем з/п рабочих на монтаж и демонтаж опалубки:

Смр=131,07 руб.

Сдр=93,44 руб

Ссм=0

Сумма з/п рабочих при устройстве 100 м опалубки определяется по формуле:

Стоимость машино-смены крана определяется по формуле:

Е – единовременные затраты;

Г – годовая сумма затрат на амортизацию

Тгод.см – количество смен работы крана за год;

Стэ – текущие эксплуатационные затраты на маш/см;

Из прил.1 табл.2.1. выписываем значение Тгод.см=308см.

Определяем затраты труда машиниста на весь объем опалубочных работ:

Находим стоимость машинного времени крана на 100м2 опалубки:

Стоимость инвентарных креплений на 100 м опалубки находим по прил 1 табл. 1.1: См=0.

Расход на смазку 100 м2 деревянной опалубки составляет 2,5-3 кг, металлической 1,5-2 кг. Принимаем расход смазки 2 кг и стоимость 1 кг смазки 0,15 руб. Находим стоимость смазочных материалов.

Стоимость единицы продукции (100 м) опалубки определяется по формуле:

Си- стоимость изготовления опалубки;

Ср- стоимость ремонта опалубки;

Св- стоимость возвратных сумм на 100 м опалубки;

Си=1250 руб.;

Ср=13,47руб.;

Св=2,65 руб.;

Годовая выработка машины или комплекта машин занятых на опалубочных работах определяется по формуле:

Пэ.уср- усредненная производительность машины находится по формуле:

Приведенные затраты на единицу опалубочной поверхности (100 м2) определяется по формуле:

Куд- удельные капиталовложения на единицу готового объема работ определяется по формуле:

Сим- инвентарно-расчетная стоимость крана МКА-16 определяется по табл.2.11: Сим=26540руб.

Ен - нормативный коэффициент эффективности в строительстве;

Ен=0,12

7. Подбор комплекта машин для подачи бетонной смеси

Комплект машин для подачи на рабочее место бетонной смеси, арматуры и опалубки, для возведения столбчатых отдельно стоящих фундаментов подбираем по двум вариантам:

1-й вариант: все материалы (бетонная смесь, опалубка, арматура) подаются на рабочее место одним краном МКА-16.

2-й вариант: опалубка и арматура подаются на рабочее место краном МКА-16, а бетонная смесь подается автобетононасосом АБН-60.
