Как сделать разговор полезным и приятным Как сделать объемную звезду своими руками Как сделать то, что делать не хочется? Как сделать погремушку Как сделать неотразимый комплимент Как сделать так чтобы женщины сами знакомились с вами Как сделать идею коммерческой Как сделать хорошую растяжку ног? Как сделать наш разум здоровым? Как сделать, чтобы люди обманывали меньше Вопрос 4. Как сделать так, чтобы вас уважали и ценили? Как сделать лучше себе и другим людям Как сделать свидание интересным?

Категории:

АрхитектураАстрономияБиологияГеографияГеологияИнформатикаИскусствоИсторияКулинарияКультураМаркетингМатематикаМедицинаМенеджментОхрана трудаПравоПроизводствоПсихологияРелигияСоциологияСпортТехникаФизикаФилософияХимияЭкологияЭкономикаЭлектроника

Расчет бригад

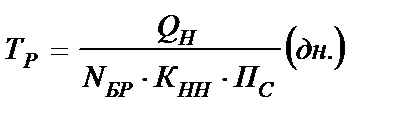

Продолжительность производства бригадного комплекса работ, выполняемых с применением ведущей машины, определяется по формуле

где QНМ – нормативные затраты машинного времени, необходимые для

выполнения бригадного комплекса СМР ведущей машиной, маш.-час.;

МР – число ведущих машин;

КНМ – планируемый коэффициент выполнения норм выработки ведущей

машиной;

ПС = 8,2 час. – продолжительность рабочей смены, час.;

ЧСМ – число рабочих смен в сутки.

Количество ведущих машин первоначально принимается равным единице, число рабочих смен – одна.

При производстве работ, технология которых не позволяет выделить ведущую машину (плотничные, малярные, облицовочные и т.п.), продолжительность их выполнения принимается в соответствии с требованиями увязки СМР в графике, ритмичности производства их на объекте. При этом сначала определяется состав технологического звена по ЕНиР или варианты структурного звена N0.

Затем определяется расчетная продолжительность выполнения работ без ведущей машины по формуле

,

при условии, что NБР – кратно N0

где QН – нормативная трудоемкость бригадного комплекса СМР, чел.-

час.;

NБР – численный состав бригады, чел.;

КНН – планируемый коэффициент выполнения норм выработки

рабочими в бригадах идентичного профиля;

N0 – численность технологического ( для специализированных

бригад) или структурного (для комплексных бригад) звена, чел.

1)Подготовительные работы.

Состав работ:

- освобождение территории строительства от пней, кустарников, деревьев;

- геодезическая разбивка сооружений.

Расчёт без ведущей машины:

Q нн = 3404,17 чел/час; t р = 20 дней

Принимаем количество человек в бригаде равным 18 (чел).

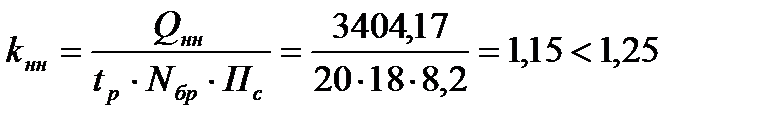

Проверяем:

- условие выполняется.

2)Срезка растительного слоя.

Состав работ:

- планировка площадок бульдозером на тракторе Т-100.

Расчёт с ведущей машиной:

Q нм = 10,1 маш-час

Вычислим продолжительность работы:

Принимаем продолжительность работы t р = 1 (сут).

Вычисляем коэффициент норм выработки:

3)Разработка грунта экскаватором.

Состав работ:

- разработка грунта экскаватором

Расчёт с ведущей машиной:

Q нм = 637,2 маш./час

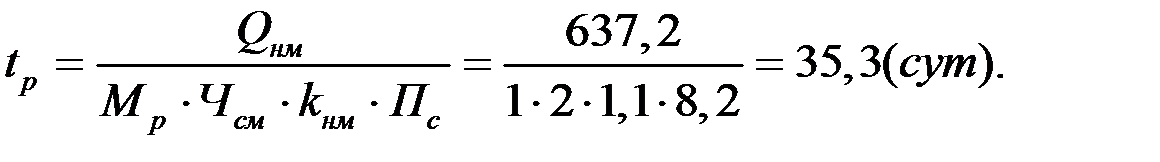

Вычислим продолжительность работы:

Принимаем продолжительность работы t р = 35 (сут).

Вычисляем коэффициент норм выработки:

- условие выполняется.

4)Устройство фундаментов.

Перечень работ Профессии Q н.н., чел-час Q н.м., маш-час
Разработка грунта вручную землекоп 3р-1,2р-1 69,9 -
Установка и разборка опалубки плотник 4р-1,2р-1 848,5 -
Установка арматурных сеток и каркасов арматурщик 3р-1,2р-2 69,8 -
Подача бетонной смеси слесарь 4р-1,2р-2 515,4 121,3
Укладка бетонной смеси бетонщик 4р-1,2р-1 545,7 -

Сводная ведомость затрат труда без учёта совмещения профессий.

№ п.п Профессии Qн, чел·ч В том числе по разрядам
%
землекоп 69,9 34,9 35,0 -
3,41 1,7 1,7
плотник 848,5 424,3 - 424,2
41,4 20,7   20,7
арматурщик 69,8 46,5 23,3 -
3,41 2,27 1,13
бетонщик 545,7 272,85 - 272,85
26,63 13,31   13,32
слесарь 515,4 343,6 - 171,8
25,15 16,77   8,38
Итого: 2049,3 1122,15 58,3 868,85
100,00 54,76 2,84 42,4

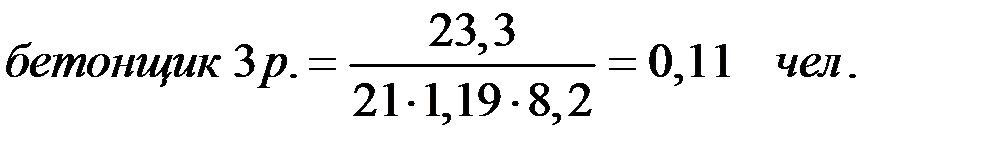

Расчет без ведущей машины. Для этого определяем по калькуляции необходимое число человек для выполнения данных работ: Nбр = 10 чел.

Продолжительность намеченного комплекса работ:

Принимаем продолжительность работ: tp=21 день.

Коэффициент выполнения норм выработки:

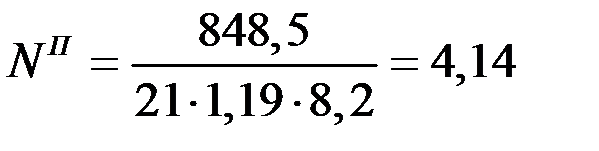

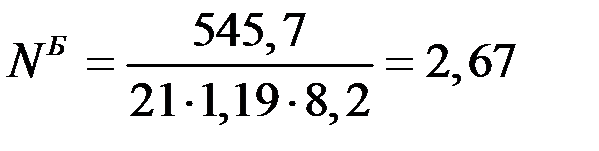

В составе бригады необходимо предусмотреть:

землекопов чел.

плотников чел.

арматурщиков чел.

слесарей чел.

бетонщиков чел.

Совмещаем: бетонщик + арматурщик + слесарь

Сводная ведомость по профессиям и разрядам рабочих с учётом совмещения.

№ п.п Профессии Qн, чел·час В том числе по разрядам
%
землекоп 69,9 34,9 35,0 -
3,41 1,7 1,7

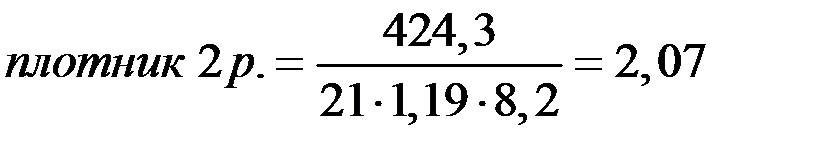

плотник 848,5 424,3 - 424,2
41,4 20,7   20,7
бетонщик 1130,9 662,95 23,3 444,65
55,18 32,35 1,13 21,70
Итого: 2049,3 1122,15 58,3 868,85
100,00 54,75 2,83 42,4

чел.

чел.

чел.

Вычисляем количество рабочих по разрядам Ni :

чел. чел.

чел.

чел. чел.

чел.

Сводная ведомость по численному и профессионально-квалификационному составу бригады.

№ п.п Профессии всего В том числе по разрядам
землекоп - - - -
плотник - - -
бетонщик - - -
итого

5)Обратная засыпка.

Обратная засыпка бульдозером: Q нм =60,4 маш./час

Вычислим продолжительность работы:

Принимаем продолжительность работы t р = 6 (сут).

Вычисляем коэффициент норм выработки:

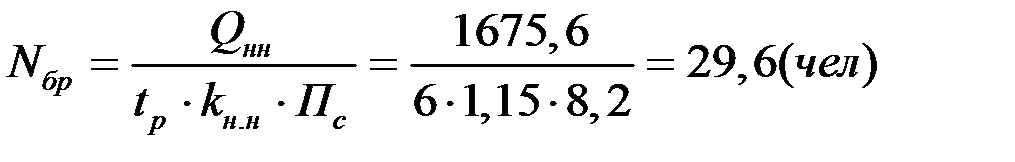

Обратная засыпка вручную: Q нн = 870,7 чел/час t р = 6 дней

Принимаем количество человек в бригаде равным 28 (чел).

Получили землекопов 2р-14, 1р-14

Проверяем:

- условие выполняется.

6)Монтаж конструкций здания без учёта стен и оконных переплётов.

Перечень работ Профессии Q н.н., чел-час Q н.м., маш-час
Погрузка и выгрузка ж/б колонн Машинист 6р-1 Такелажник 4р-1, 2р-1 118,2 59,1
Установка ж/б колонн в стаканы фундаментов Машинист 6р-1 Монтажник 5р-1, 4р-1, 3р-2, 2р-1 300,7 59,2
Заделка стыков колонн в стаканах фундаментов Монтажник 4р-1,3р-1 116,4 -
Установка ж/б колонн на нижестоящие Машинист 6р-1 Монтажник 5р-1, 4р-1, 3р-2, 2р-1 1018,5 101,8
Электросварка стыков колонн Электросварщик 5р-1 277,0 -
Погрузка и выгрузка ж/б ригелей Машинист 6р-1 Такелажник 4р-1, 2р-1 211,1 105,6
Установка ж/б ригелей Машинист 6р-1 Монтажник 6р-1, 5р-1, 4р-1, 3р-1, 2р-1 568,8 113,8
Заделка стыков ригелей Монтажник 4р-1, 3р-1 Плотник 4р-1, 3р-1 990,7 -
Электросварка стыков ригелей Электросварщик 5р-1 159,3 -
Погрузка и выгрузка плит перекрытий Машинист 6р-1 Такелажник 4р-1, 2р-1 407,0 203,5
Укладка ж/б плит перекрытия Машинист 6р-1 Монтажник 4р-1, 3р-2, 2р-1 637,2 150,4
Электросварка стыков плит Электросварщик 5р-1 212,4 -
Заливка швов плит перекрытий Монтажник 4р-1,3р-1 455,7 -
Погрузка и выгрузка лестничных маршей Машинист 6р-1 Такелажник 4р-1, 2р-1 6,0 3,0
Установка ж/б лестничных маршей Машинист 6р-1 Монтажник 4р-2, 3р-1, 2р-1 26,4 6,0
Установка лестничных ограждений Монтажник 4р-1 Электросварщик 3р-1 4,4 -

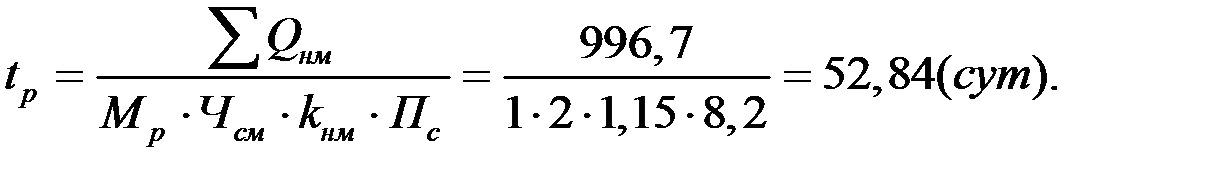

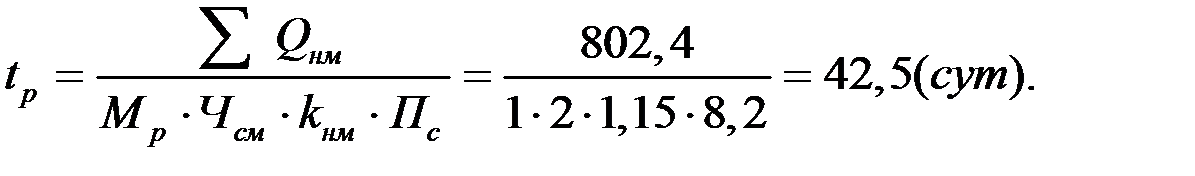

Вычислим продолжительность работы:

Принимаем продолжительность работы t р = 42 (сут).

Вычисляем коэффициент норм выработки:

- условие выполняется.

Сводная ведомость затрат труда без учёта совмещения профессий.

№ п.п Профессии Qн, чел·ч В том числе по разрядам
%
такелажник 742,3 371,15 - 371,15 - -
13,47 6,73   6,74
монтажник 3621,25 543,5 1500,4 1086,0 377,6 113,76
65,72 9,86 27,23 19,71 6,85 2,06
электросварщик 650,9 - 2,2 - 648,7 -
11,81   0,04   11,77
плотник 495,35 - 247,67 247,68 - -
8,99   4,49 4,50
Итого: 5509,8 914,65 1750,27 1704,83 1026,3 113,76
16,6 31,77 30,94 18,63 2,06

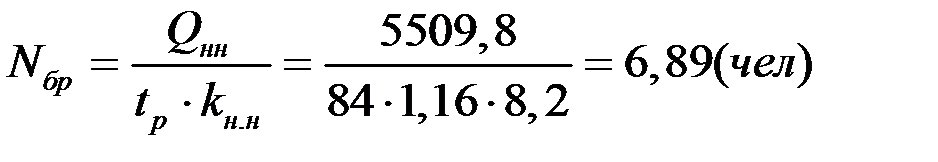

В составе бригады необходимо предусмотреть:

такелажников чел.

монтажников чел.

электросварщиков чел.

плотников чел.

Совмещаем: монтажник + электросварщик + плотник + такелажник

Сводная ведомость по профессиям и разрядам рабочих с учётом совмещения.

№ п.п Профессии Qн, чел·ч В том числе по разрядам
%

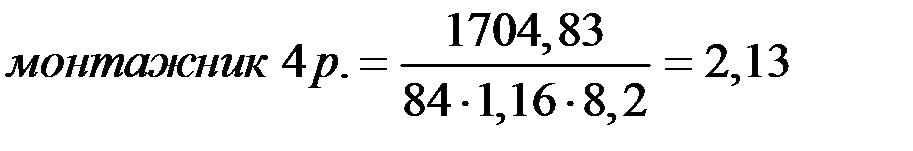

монтажник 5509,8 914,65 1750,27 1704,83 1026,3 113,76
16,6 31,77 30,94 18,63 2,06

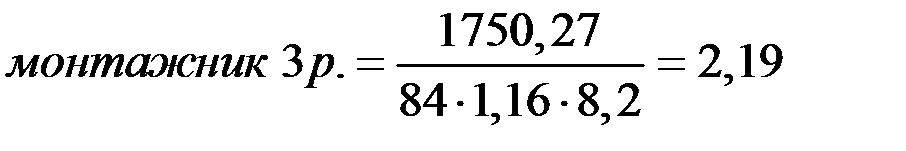

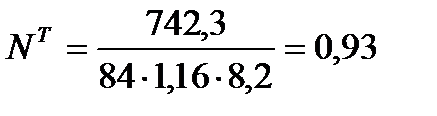

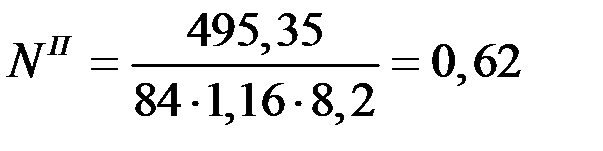

Вычисляем количество рабочих по разрядам Ni :

чел чел

чел чел

чел

Сводная ведомость по численному и профессионально-квалификационному составу бригады.

№ п.п Профессии всего В том числе по разрядам
монтажник

7)Кладка стен и монтаж оконных переплётов

Перечень работ Профессии Q н.н., Чел-час Q н.м., Маш-час
Погрузка и выгрузка ж/б фундаментных балок Машинист 6р-1 Такелажник 4р-1, 2р-1 11,4 5,7
Установка ж/б фундаментных балок Машинист 6р-1 Монтажник 5р-1, 4р-1, 3р-2, 2р-1 41,8 8,4
Погрузка и выгрузка кирпича Машинист 5р-1 Такелажник 2р-2 781,2 390,6
Кладка стен из кирпича 640мм Каменщик 4р-1, 3р-1 -
Подача раствора в ящиках Машинист 4р-1 Такелажник 2р-2 1134,0 567,0
Погрузка и выгрузка оконных переплётов Машинист 6р-1 Такелажник 4р-1, 2р-1 3,3 1,7
Установка стальных переплетов Машинист 6р-1 Монтажник 5р-1, 4р-1, 3р-1 Электросварщик 4р-1 81,0 23,3

Вычислим продолжительность работы:

Принимаем продолжительность работы t р = 52 (сут).

Вычисляем коэффициент норм выработки:

- условие выполняется.

Сводная ведомость затрат труда без учёта совмещения профессий.

№ п.п Профессии Qн, чел-час В том числе по разрядам
%

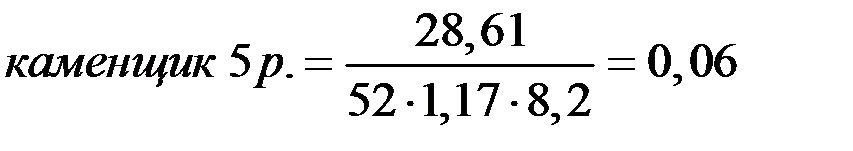

такелажник 1929,9 1922,6 - 7,3 - -
23,73 23,64   0,09
монтажник 102,55 8,36 36,97 28,61 28,61 -
1,26 0,1 0,45 0,35 0,35
электросварщик 20,25 - - 20,25 - -
0,25     0,25
каменщик - - -
74,76   37,38 37,38
Итого: 8132,7 1946,2 3076,97 3096,21 28,61 -
23,93 37,83 38,07 0,35

В составе бригады необходимо предусмотреть:

такелажников чел.

монтажников чел.

электросварщиков чел.

каменщиков чел.

Совмещаем: такелажник + монтажник + электросварщик + каменщик

Сводная ведомость по профессиям и разрядам рабочих с учётом совмещения.

№ п.п Профессии Qн, чел·ч В том числе по разрядам
%

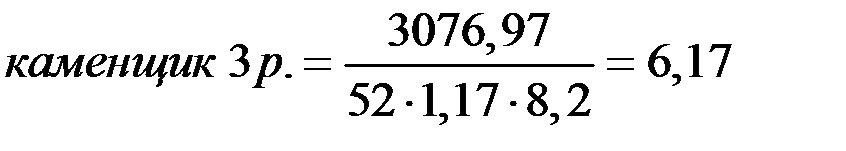

каменщик 8132,7 1946,2 3076,97 3096,21 28,61 -
23,93 37,83 38,07 0,35

Вычисляем количество рабочих по разрядам Ni :

чел чел

чел чел

Сводная ведомость по численному и профессионально-квалификационному составу бригады

№ п.п Профессии всего В том числе по разрядам
каменщик -

8)Устройство кровли.

Перечень работ Профессии Q н.н., Чел-час Q н.м., Маш-час
Устройство пароизоляции из рубероида на битумной мастике Кровельщик 3р-1, 2р-1 211,7 -
Утепление совмещённых кровель минераловатными плитами Кровельщик 3р-1, 2р-1 229,8 -
Устройство цементной стяжки по минераловатным плитам Изолировщик 4р-1, 3р-2 438,5 -
Покрытие крыш средней сложности рулонными материалами Кровельщик 4р-1,3р-1 562,5 -

Сводная ведомость затрат труда без учёта совмещения профессий.

№ п.п Профессии Qн, чел·ч В том числе по разрядам
%
кровельщик 220,75 502,0 281,25
69,6 15,3 34,8 19,5
изолировщик 438,5 - 292,33 146,17
30,4   20,27 10,13
Итого: 1442,5 220,75 794,33 427,42
15,3 55,07 29,63

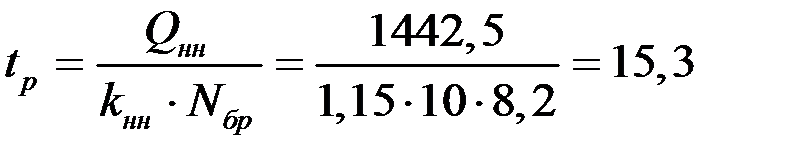

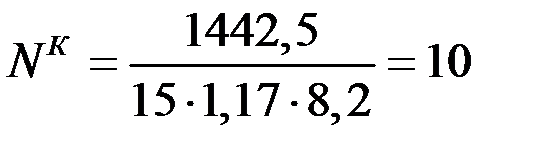

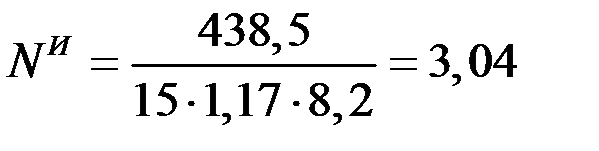

Определяем по калькуляции необходимое число человек для выполнения данных работ: Nбр=10 чел.

tp=15 дней.

В составе бригады необходимо предусмотреть:

кровельщиков чел.

изолировщиков чел.

Совмещаем: кровельщик + изолировщик

Сводная ведомость по профессиям и разрядам рабочих с учётом совмещения.

№ п.п Профессии Qн, чел·ч В том числе по разрядам
%
кровельщик 1442,5 220,75 794,33 427,42
15,3 55,07 29,63

Сводная ведомость по численному и профессионально-квалификационному составу бригады.

№ п.п Профессии всего В том числе по разрядам
кровельщик - -

9)Устройство фундаментов под оборудование.

Q нн = 2042,5 чел/час; t р = 22 дня

Принимаем количество человек в бригаде равным 10 (чел).

Проверяем:

- условие выполняется.

10)Устройство бетонных полов

Перечень работ Профессии Q н.н., Чел-час Q н.м., Маш-час
Подача бетонной смеси бетононасосом Машинист 4р-1 Слесарь 4р-1, 2р-2 270,1 63,6
Устройство бетонных полов 150 мм Бетонщик 4р-1, 2р-1 290,3 -

Сводная ведомость затрат труда без учёта совмещения профессий.

№ п.п Профессии Qн, чел·ч В том числе по разрядам
%
слесарь 270,1 180,07 - 90,03
48,2 32,13   16,07
бетонщик 290,3 145,15 - 145,15
51,8 25,9   25,9
Итого: 560,4 325,22 - 235,18
58,03   41,97

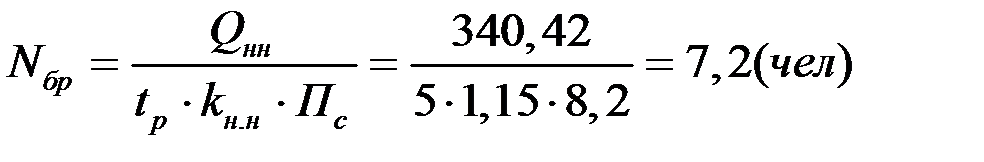

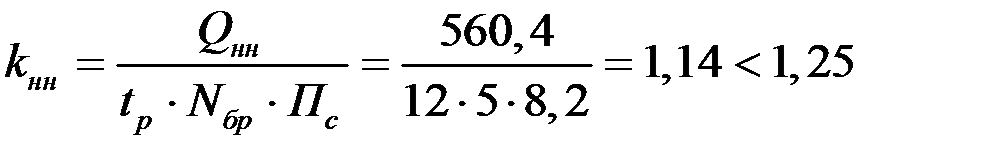

Задаемся Nбр =5 чел.

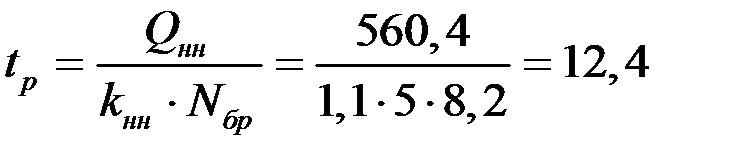

tp=12 дней.

В составе бригады необходимо предусмотреть:

слесарей чел.

бетонщиков чел.

Совмещаем: слесарь + бетонщик

Сводная ведомость по профессиям и разрядам рабочих с учётом совмещения.

№ п.п Профессии Qн, чел·ч В том числе по разрядам
%

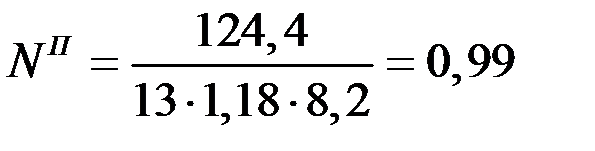

бетонщик 560,4 325,22 - 235,18
58,03   41,97

Сводная ведомость по численному и профессионально-квалификационному составу бригады.

№ п.п Профессии всего В том числе по разрядам
бетонщик - - -

11)Монтаж технологического оборудования

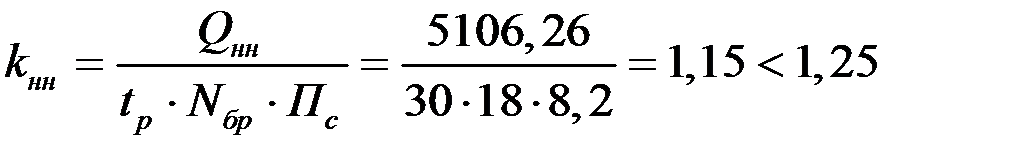

Q нн = 5106,26чел/час; t р = 30 дней

Принимаем количество человек в бригаде равным 18 (чел).

Проверяем:

- условие выполняется.

12)Каменно-плотницкие работы.

Перечень работ Профессии Q н.н., Чел-час Q н.м., Маш-час

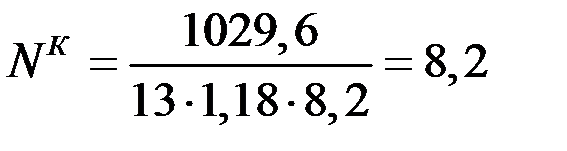

Устройство глухих перегородок Каменщик 4р-1, 2р-1 1029,6 -
Погрузка и выгрузка ж/б перемычек Машинист 6р-1 Такелажник 4р-1, 2р-1 17,3 8,6

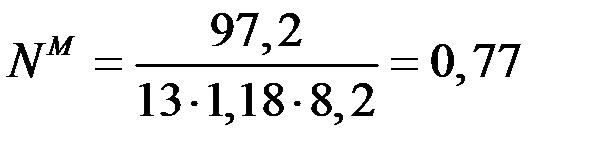

Установка ж/б перемычек Машинист 5р-1 Монтажник 4р-1,3р-1,2р-1 97,2 32,4
Нарезка и вставка стёкол Стекольщик 3р-1, 2р-1 119,8 -
Заполнение проёмов блоками оконными и дверными Плотник 4р-1, 2р-1 124,4 -

Сводная ведомость затрат труда без учёта совмещения профессий.

№ п.п Профессии Qн, чел·ч В том числе по разрядам
%
такелажник 17,3 8,65 - 8,65
1,25 1,13   1,13
монтажник 97,2 32,4 32,4 32,4
7,0 2,33 2,33 2,33
стекольщик 119,8 59,9 59,9 -
8,63 4,32 4,31
плотник 124,4 62,2 - 62,2
8,96 4,48   4,48
каменщик 1029,6 514,8 - 514,8
74,16 37,08   37,08
Итого: 1388,3 677,95 92,3 618,05
100,00 48,83 6,65 44,52

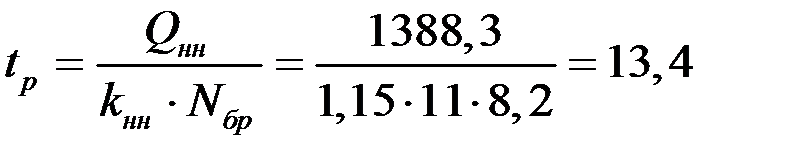

Задаемся Nбр =11 чел.

tp=13 дней

В составе бригады необходимо предусмотреть:

такелажников чел.

монтажников чел

стекольщиков чел.

плотников чел.

каменщиков чел.

Совмещаем: такелажник + монтажник + стекольщик + плотник + каменщик

Сводная ведомость по профессиям и разрядам рабочих с учётом совмещения.

№ п.п Профессии Qн, чел·ч В том числе по разрядам
%
каменщик 1388,3 677,95 92,3 618,05
100,00 48,83 6,65 44,52

Сводная ведомость по численному и профессионально-квалификационному составу бригады.

№ п.п Профессии всего В том числе по разрядам
каменщик - -

13)Внутренние электротехнические работы.

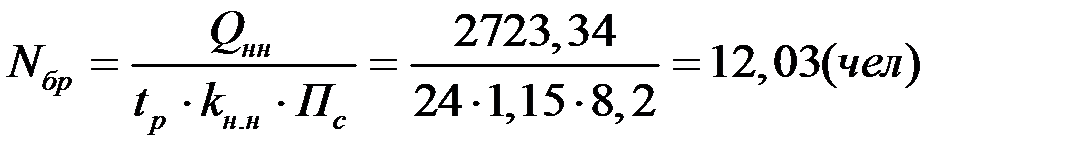

Q нн = 2723,34чел/час; t р = 24 дней

Принимаем количество человек в бригаде равным 12 (чел).

Проверяем:

- условие выполняется.

14)Внутренние сантехнические работы.

Q нн = 4085 чел/час; t р = 28 дней

Принимаем количество человек в бригаде равным 15 (чел).

Проверяем:

- условие выполняется.

15)Штукатурно-малярные работы.

Перечень работ Профессии Q н.н., Чел-час Q н.м., Маш-час
Оштукатуривание простое стен Машинист 3р-1 Штукатур 4р-2, 3р-2, 2р-1 2246,4 234,0
Штукатурная обработка внутренних швов Штукатур 3р-1, 2р-1 179,5
Штукатурная обработка бетонных поверхностей Штукатур 3р-1, 2р-1 2812,3 -
Окраска клеевыми составами стен Маляр 3р-1, 2р-1 54,6 -
Окраска клеевыми составами потолка Маляр 3р-1, 2р-1 145,2 -
Окраска масляными составами валиком стен Маляр 3р-1 167,7 -
Масляная окраска металлических поверхностей Маляр 3р-1, 2р-1 77,3 -
Окраска фасадов силикатными красками с люлек Маляр 3р-1, 2р-1 521,0 -

Сводная ведомость затрат труда без учёта совмещения профессий.

№ п.п Профессии Qн, чел·ч В том числе по разрядам
%
штукатур 5238,2 1945,18 2394,46 898,56
84,43 31,35 38,6 14,48
маляр 965,8 399,05 566,75 -
15,57 6,43 9,14
Итого: 2344,23 2961,21 898,56
100,00 37,78 47,73 14,48

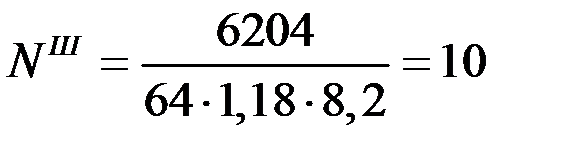

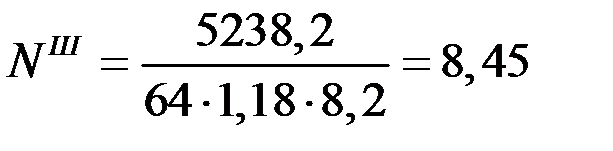

Задаемся Nбр =10 чел.

tp=64 дней.

В составе бригады необходимо предусмотреть:

штукатуров чел.

маляров чел.

Совмещаем: штукатур + маляр

Сводная ведомость по профессиям и разрядам рабочих с учётом совмещения.

.п Профессии Qн, чел·ч В том числе по разрядам
%
штукатур 2344,23 2961,21 898,56
100,00 37,78 47,73 14,48

Сводная ведомость по численному и профессионально-квалификационному составу бригады.

№ п.п Профессии всего В том числе по разрядам
штукатур - -

16)Устройство полов в АБК.

Перечень работ Профессии Q н.н., Чел-час Q н.м., Маш-час
Устройство полов мозаичных и из керамических плиток Облицовщик 4р-1, 3р-1 4112,6 -

Сводная ведомость по профессиям и разрядам рабочих

№ п.п Профессии Qн, чел·ч В том числе по разрядам
%
штукатур 4112,6 - 2056,3 2056,3 - -
100,00

Задаемся tp=30 день.

- условие выполняется.

Принимаем облицовщиков 4р-7, 3р-7

17)Устройство слаботочных сетей, сигнализации, связи.

Q нн = 510,63 чел-час; t р = 7 дней

Принимаем количество человек в бригаде равным 8 (чел).

Проверяем:

- условие выполняется

18)Благоустройство и озеленение.

Q нн = 4085 чел-час; t р = 36 дней

Принимаем количество человек в бригаде равным 12 (чел).

Проверяем:

19)Прочие неучтенные работы.

Q нн = 5106,26чел/час; t р = 224 дней

Принимаем количество человек в бригаде равным 3 (чел).

Проверяем:

- условие выполняется

20)Подготовка объекта к сдаче.

Q нн = 340,42 чел/час; t р = 5 дней

Принимаем количество человек в бригаде равным 7 (чел).

Проверяем:

- условие выполняется

Календарный план.

1. Календарный план по планировке территории и отрывке котлованов составляется на основе:

1. принятых технологических расчётов и решений и выбранного варианта производства работ

2. составление калькуляции трудовых затрат

3. заданного срока выполнения работ

2. Нормативная сметная выработка машины в принятых единицах рассчитывается на основании установленной по ЕНиР норме времени:

Нвыр=Т*n/Нвыр ,

где: Т=8.2 часа (продолжительность смены)

3. Коэффициент перевыполнения норм времени (Кпер=1.2-1.15). Принятая сменная выработка машины считается по формуле:

Нвыр=Нвыр*Кпер

4. Продолжительность выполнения операций (в сменах) считают по формуле:

Тсм=Vi/Hвыр

где: Vi – объём разрабатываемого грунта в котловане

5. В графе 14 указывается сменность работ (число смен в сутки). Рекомендуются основные работы в летнее время выполнять в две смены. Водопонижение необходимо вести непрерывно (т.е. в три смены).

6. Календарный план представляет собой графическое изображение рабочего процесса по времени. Он строится на основании выполненных технологических расчётов. Указывается количество смен, рабочих, машин
