Главная Случайная страница


Полезное:

Как сделать разговор полезным и приятным Как сделать объемную звезду своими руками Как сделать то, что делать не хочется? Как сделать погремушку Как сделать так чтобы женщины сами знакомились с вами Как сделать идею коммерческой Как сделать хорошую растяжку ног? Как сделать наш разум здоровым? Как сделать, чтобы люди обманывали меньше Вопрос 4. Как сделать так, чтобы вас уважали и ценили? Как сделать лучше себе и другим людям Как сделать свидание интересным?


Категории:

АрхитектураАстрономияБиологияГеографияГеологияИнформатикаИскусствоИсторияКулинарияКультураМаркетингМатематикаМедицинаМенеджментОхрана трудаПравоПроизводствоПсихологияРелигияСоциологияСпортТехникаФизикаФилософияХимияЭкологияЭкономикаЭлектроника






Разработка проектной документации







Разработка проектной документации заключается в конкретизации и проверке решений, принятых при составлении обоснований инвестиций.

Рабочий проект при одностадийном проектировании содержит:

- пояснительную записку с технико-экономическим обоснованием;

- перечень типовых и повторно применяемых экономичных проектов;

- изменения и дополнения в связи с привязкой их к местным условиям;

- сводную смету;

- рабочие чертежи (генерального плана, архитектурно-строительных планов, чертежи зданий, технических трубопро-

- водов, фундаментов под оборудование и т.д.);

- паспорт рабочего проекта.

Подготовленный рабочий проект представляется на экспертизу и утверждение.

При двухстадийном проектировании полностью состав проекта определяется инструкцией (в настоящее время СНиП II-01–95).

Проект должен содержать разделы:

- общая пояснительная записка;

- генеральный план и транспорт;

- технологические решения;

- управление производством, предприятием и организация условий и охраны труда рабочих и служащих;

- архитектурно-строительные решения;

- инженерное оборудование, сети и системы;

- организация строительства;

- охрана окружающей среды;

- инженерно-технические мероприятия гражданской обороны, мероприятия по предупреждению чрезвычайных ситуаций;

- сметная документация;

- эффективность инвестиций.

Рабочая документация разрабатывается на основании утвержденного проекта и состоит из рабочих чертежей, смет, ведомостей объемов строительных и монтажных работ, ведомостей потребности в материалах, спецификации на оборудование, паспорта строительных рабочих чертежей и сооружений. Рабочие чертежи подразделяются на чертежи для производства строительных и монтажных работ, для установки технологического и другого оборудования, сетей и устройств всех видов энергоснабжения, элементов строительных конструкций и некоторые другие.



ПРОЕКТ



Рассмотрим структуру проекта при двухстадийном проектировании подробнее.

1. Общая пояснительная записка содержит:

- основание для разработки проекта;

- исходные материалы для проектирования;

- краткую характеристику предприятия и входящих в его состав производств;

- данные о проектной мощности и номенклатуре, качестве, конкурентоспособности, технологическом уровне продукции, сырьевой базе, потребности в топливе, воде, тепловой и электрической энергии, комплексном использовании сырья, отходов производства, вторичных энергоресурсов;

- сведения о социально-экономических и экологических условиях района строительства;

- основные показатели по генеральному плану, инженерным сетям и коммуникациям, мероприятия по инженерной защите территории;

- общие сведения, характеризующие условия и охрану труда работающих; санитарно-эпидемиологические мероприятия;

- сведения об использованных в проекте изобретениях;

- технико-экономические показатели, полученные в результате разработки проекта, их сопоставление с показателями утвержденного (одобренного) обоснования инвестиций в строительство объекта и установленными заданием на проектирование;

- сведения о проведенных согласованиях проектных решений; подтверждении соответствия разработанной проектной документации государственным нормам, правилам, стандартам, исходным данным, а также техническим условиям и требованиям, выданным органами государственного надзора (контроля) и заинтересованными организациями при согласовании места размещения объекта (площадки строительства).

2. Генеральный план и транспорт – приводятся краткая характеристика района и площадки строительства; решения и показатели по ситуационному и генеральному плану (с учетом зонирования территории), внутриплощадочному и внешнему транспорту, выбор вида транспорта, основные планировочные решения, мероприятия по благоустройству территории; решения по расположению инженерных сетей и коммуникаций; организация охраны предприятия. Данный раздел содержит чертежи:

- ситуационный план размещения предприятия, здания, сооружения с указанием на нем существующих и проектируемых внешних коммуникаций, инженерных сетей и подсобных территорий, границы санитарно-защитной зоны, особо охраняемой территории. Для линейных сооружений приводится план трассы (внутри- и внешнеплощадочных), а при необходимости – продольный профиль трассы;

- картограмму земельных масс;

- генеральный план, на котором наносятся существующие и проектируемые (рекомендуемые) и подлежащие сносу здания и сооружения, объекты охраны окружающей среды и благоустройства, озеленение территории, принципиальные решения по расположению внутриплощадочных инженерных линий и транспортных коммуникаций, планировочные отметки территории. Выделяются объекты, сети и транспортные коммуникации, входящие в пусковые комплексы.


3. Технологические решения содержат:

- данные о производственной программе;

- характеристику и обоснование решений по технологии производства;

- данные о трудоемкости изготовления продукции, механизация и автоматизация технологических процессов;

- состав и обоснование применяемого оборудования (в том числе импортного);

- решения по применению малоотходных и безотходных технологических процессов и производств, вторичному использованию ресурсов;

- предложения по организации контроля качества продукции;

- решения по организации ремонтного хозяйства;

- данные о количестве и составе вредных выбросов в атмосферу и сбросов в водные источники по отдельным цехам, производствам, сооружениям;

- технические решения по предотвращению (сокращению) выбросов и сбросов вредных веществ в окружающую среду; оценка возможности возникновения аварийных ситуаций и решения по их предотвращению;

- вид, состав и объем отходов производства, подлежащих утилизации и захоронению;

- топливно-энергетический и материальный балансы технологических процессов;

- потребность в основных видах ресурсов для технологических нужд.

Основные чертежи этого раздела:

- принципиальные технологические схемы производства;

- компоновочные чертежи (планы и разрезы) по корпусам (цехам);

- функциональные и принципиальные схемы автоматизации технологических процессов и энергоснабжения технологического оборудования;

- схемы грузопотоков.

4. Управление производством, предприятием и организация условий и охраны труда рабочих и служащих выполняется в соответствии с нормативными документами. В нем рассматриваются организационная структура управления предприятием и отдельными производствами, автоматизированная система управления и ее информационное, функциональное, организационное и техническое обеспечение; автоматизация и механизация труда работников управления, результаты расчетов численного и профессионально-квалификационного состава работающих; число и оснащенность рабочих мест; санитарно-гигиенические условия труда работающих; мероприятия по охране труда и технике безопасности, в том числе решения по снижению производственных шумов и вибраций, загрязненности помещений, избытка тепла, повышению комфортности условий труда и т.д.

5. Архитектурно-строительные решения – в них приводятся сведения об инженерно-геологических, гидрогеологических условиях площадки строительства. Дается краткое описание и обоснование архитектурно-строительных решений по основным зданиям и сооружениям; обоснование принципиальных решений по снижению производственных шумов и вибрации; бытовому, санитарному обслуживанию работающих. Разрабатываются мероприятия по электро-, взрыво- и пожаробезопасности; защите строительных конструкций, сетей и сооружений от коррозии. Основные чертежи: планы, разрезы и фасады основных зданий и сооружений со схематическим изображением основных несущих и ограждающих конструкций.


6. Инженерное оборудование, сети и системы – раздел содержит решения по водоснабжению, канализации, теплоснабжению, газоснабжению, электроснабжению, отоплению, вентиляции и кондиционированию воздуха. Дано инженерное оборудование зданий и сооружений, в том числе: электрооборудование, электроосвещение, связь и сигнализация, радиофикация и телевидение, противопожарные устройства и молниезащита; диспетчеризация и автоматизация управления инженерными сетями. Основные чертежи раздела:

- планы и схемы теплоснабжения, электроснабжения, газоснабжения, водоснабжения и канализации и др.;

- планы и профили инженерных сетей;

- чертежи основных сооружений;

- планы и схемы внутрицеховых отопительно-вентиляционных устройств, электроснабжения и электрооборудования,

- радиофикации и сигнализации, автоматизации управления инженерными сетями и др.

7. Организация строительства разрабатывается в соответствии со СНиП «Организация строительного производства» и с учетом условий и требований, изложенных в договоре на выполнение проектных работ, и имеющихся данных о рынке строительных услуг.

8. Охрана окружающей среды выполняется в соответствии с государственными стандартами, строительными нормами и правилами, утвержденными Минстроем России, нормативными документами и другими нормативными актами, регулирующими природоохранную деятельность.

9. Инженерно-технические мероприятия гражданской обороны, по предупреждению чрезвычайных ситуаций выполняются в соответствии с нормами и правилами в области гражданской обороны, защиты населения и территорий от чрезвычайных ситуаций природного и техногенного характера.

Для определения стоимости строительства предприятий, зданий и сооружений (или их очередей) составляется сметная документация в соответствии с положениями и формами, приводимыми в нормативно-методических документах Минстроя России по определению стоимости строительства.

10. Сметная документация, разрабатываемая на стадии проекта, должна иметь:

- сводные сметные расчеты стоимости строительства и, при необходимости, сводку затрат (если капиталовложения предусматриваются из разных источников финансирования);

- объектные и локальные сметные расчеты;

- сметные расчеты на отдельные виды затрат (в том числе на проектные и изыскательские работы).

Для определения стоимости строительства рекомендуется использовать действующую сметно-нормативную (нормативно-информационную) базу, разрабатываемую, вводимую в действие и уточняемую в установленном порядке.

Разработку сметной документации рекомендуется приводить в двух уровнях цен:

1) в базисном (постоянном) уровне, определяемом на основе действующих сметных норм и цен;

2) в текущем или прогнозируемом уровне, определяемом на основе цен, сложившихся ко времени составления смет или прогнозируемых к периоду осуществления строительства.


В состав сметной документации проектов строительства включается также пояснительная записка, в которой приводятся данные, характеризующие применяемую сметно-нормативную (нормативно-информационную) базу, уровень цен и другие сведения, отражающие условия данной стройки.

На основе текущего (прогнозируемого) уровня стоимости, определенного в составе сметной документации, заказчики и подрядчики формируют свободные (договорные) цены на строительную продукцию. Эти цены могут быть открытыми, т.е. уточняемыми в соответствии с условиями договора (контракта) в ходе строительства, или твердыми (окончательными). В результате совместного решения заказчика и подрядной строительно-монтажной организации оформляется протокол (ведомость) свободной (договорной) цены на строительную продукцию по соответствующей форме.

При составлении сметной документации, как правило, применяется ресурсный (ресурсно-индексный) метод, при котором сметная стоимость строительства определяется на основе данных проектных материалов о потребных ресурсах (рабочей силе, строительных машинах, материалах и конструкциях) и текущих (прогнозируемых) ценах на эти ресурсы.

В сводном сметном расчете отдельной строкой предусматривается резерв на непредвиденные работы и затраты, исчисляемые от общей сметной стоимости (в текущем уровне цен) в зависимости от степени проработки и новизны проектных решений. Для строек, осуществляемых за счет капитальных вложений, финансируемых из республиканского бюджета Российской Федерации, размер резерва не должен превышать трех процентов по объектам производственного назначения и двух процентов по объектам социальной сферы.

11. Эффективность инвестиций. Раздел готовится на основе количественных и качественных показателей, полученных при разработке соответствующих частей проекта, выполняются расчеты эффективности инвестиций. Производится сопоставление обобщенных данных и результатов расчетов с основными технико-экономическими показателями, определенными в составе обоснований инвестиций в строительство данного объекта.

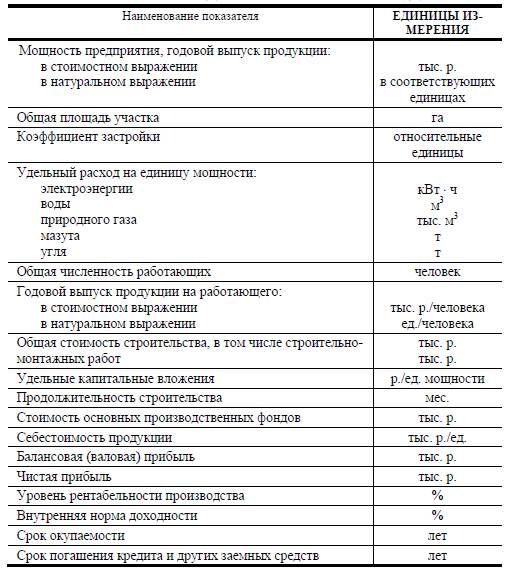

Примерный перечень технико-экономических показателей приведен в табл. 2.










Date: 2015-05-09; view: 1003; Нарушение авторских прав



mydocx.ru - 2015-2024 year. (0.012 sec.) Все материалы представленные на сайте исключительно с целью ознакомления читателями и не преследуют коммерческих целей или нарушение авторских прав - Пожаловаться на публикацию
