Расчет количества транспортных средств
Расчет ведется для стропильных ферм СФ2 пролетом 30м, перевозимых фермовозом ПФ-4-36**. Транспортные средства подбирают так, чтобы коэффициент использования грузоподъемности был наиболее высоким, но не менее 0,7 для каждого элемента. Сменную эксплуатационную производительность одной транспортной единицы определяют для каждого вида конструкции в т/смену или шт./смену:
Доставка конструкций в монтажную зону производится тремя способами: - россыпью с раскладкой вдоль фронта работ в соответствии с принятой последовательностью их установки в конкретное положение; способ рекомендуется для мелких и легких элементов, а также при предварительном укрупнении конструкций; - в зоне действия крана, где их устанавливают непосредственно с транспортных средств - монтаж “с колес” (включая и пакетный метод монтажа); этот способ наиболее эффективен при монтаже тяжелых конструкций; - “челночным способом” при котором конструкции доставляют на сменных прицепах тягачами для монтажа “с колес” – этот способ позволяет использовать маневренность транспортных средств, в монтажную зону крана доставляется прицеп с таким количеством конструкций, которое устанавливается с одной стоянки крана. Монтажная зона должна быть достаточна для смены прицепов и маневров тягачей. При предварительной доставке и раскладке монтажных элементов по фронту работ время цикла автотранспорта определяется:
Длительность погрузки и разгрузки автомашин в минутах определяется:
Потребность в автотранспорте для перевозки на объект или его участок-захватку конструкции одного вида
Число рейсов автомашин, доставляющих один вид конструкции в смену
При монтаже “с колес” длительность рабочего цикла автотранспорта должна быть согласована с рабочим циклом монтажа крана, т.е. длительность доставки очередного комплекта монтажных элементов должна быть равна времени монтажа ранее доставленного комплекта. При этом способе время цикла автотранспорта:
12-время в минутах, принимаемое для строповки, подъема и поворота стрела крана с поднятым элементом, позволяющее отъехать освободившемуся транспорту. Количество транспортных единиц

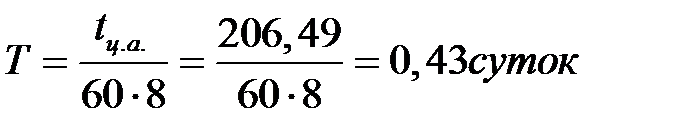

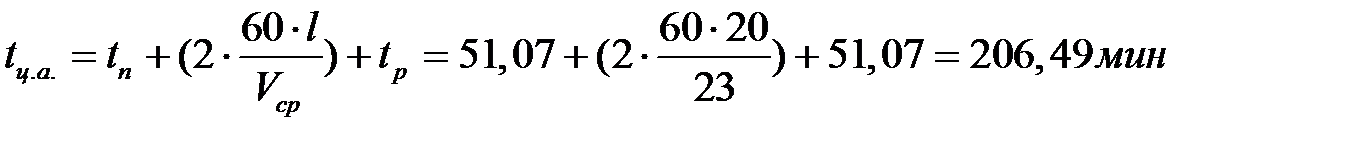

При доставке элементов челночным способом длительность рабочего цикла тягача с прицепом в минутах, составит:
Число тягачей для доставки конструкций:
Количество сменяемых прицепов
2-количество прицепов, т.е. на объекте и заводе находится по одному прицепу соответственно под разгрузкой и погрузкой. Число рейсов, выполняемых каждым тягачом в течение смены
Окончательно принимаем челночный способ (один тягач и три прицепа), так как он выгоднее монтажа с колес, где используется один фермовоз, или метода монтажа со склада, где необходимо 4 фермовоза.
Рис. График доставки стропильных ферм челночным способом: 1-тягач, 2-4 полуприцепы.
