Оттяжка из пенькового каната







II. Установка подкрановых балок.
1. Подготовка подкрановой балки к строповке.
  Монтажники М3 и М5 осматривают балку, проверяют маркировку, размеры балки, положение и наличие закладных деталей. При необходимости монтажа М6 очищает их от грязи и ржавчины, а в зимнее время от наледи.   Сварщик C1 к торцам подкрановой балки приваривает крепежные металлические листы.   Монтажники М2 и М4 осуществляют временное крепление приставных лестниц к колоннам.
2. Строповка и подъем балки к месту установки.
  Монтажники М3 и М5 заводят подстстропки под балку на расстоянии 2м от ее торцов, закрепляют свободные концы подстропков в пружинных замках и устанавливают подкладки на ребрах балки. Монтажник M1 дает команду машинисту крана поднять балку на 20-30см, и, убедившись в надежности строповки, дает команду машинисту крана переместить балку к месту установки.
3. Установка балки с выверкой и временным креплением.
  Перед монтажом подкрановых балок должны быть установлены металлические связи по колоннам. Монтажники М3 и М5 с помощью оттяжек из пенькового каната придают балке необходимое положение, удерживая ее от ударов по колоннам. Монтажники М2 и М4, стоя на монтажных площадках, принимают балку и, ориентируясь по рискам, устанавливают ее в проектное положение и временно закрепляют ее болтами. Убедившись, что подкрановая балка захвачена не менее чем четырьмя болтами, монтажник M1 подает команду машинисту крана ослабить стропы. Монтажники М2 и М4 расстроповывают балку.
4. Постоянное крепление подкрановой балки.
  Сварщик C1 осуществляет сварку в соответствии с проектом.

Организация рабочего места при установке стропильных ферм.

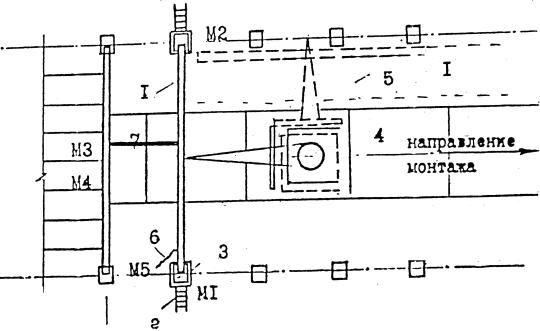

Условные обозначения:
