Как сделать разговор полезным и приятным Как сделать объемную звезду своими руками Как сделать то, что делать не хочется? Как сделать погремушку Как сделать неотразимый комплимент Как противостоять манипуляциям мужчин? Как сделать так чтобы женщины сами знакомились с вами Как сделать идею коммерческой Как сделать хорошую растяжку ног? Как сделать наш разум здоровым? Как сделать, чтобы люди обманывали меньше Вопрос 4. Как сделать так, чтобы вас уважали и ценили? Как сделать лучше себе и другим людям Как сделать свидание интересным?

Категории:

АрхитектураАстрономияБиологияГеографияГеологияИнформатикаИскусствоИсторияКулинарияКультураМаркетингМатематикаМедицинаМенеджментОхрана трудаПравоПроизводствоПсихологияРелигияСоциологияСпортТехникаФизикаФилософияХимияЭкологияЭкономикаЭлектроника







Расчет энергоснабжения и освещения









Электроэнергия на строительной площадке потребляется для питания машин, т.е. для производственных нужд, для наружного и внутреннего освещения.

Требования предъявляемые к электроснабжению: необходимо обеспечить стройку электрической энергией в необходимом количестве и нужного качества (напряжение, частота), гибкость электрической схемы (возможность питание потребителей на всех участках строительства, надежность, бесперебойность, минимизация затрат на временное устройство, минимизация потерь в сети.

При проектировании ППР расчет нагрузок по установленной мощности электроприемников-потребителей электроэнергии.

Расчетную потребную мощность источника электроснабжения по установленной мощности (Р, кВа) была определена по формуле:

(5.30)
где α = 1,1 -коэффициент, учитывающий потери в сети в зависимости от протяженности, сечения и т.п;
  V - скорость движения воды по трубам, м/с.
  k1c, k2c, k3c - коэффициент спроса, зависящий от числа потребителей;
  Рс- мощность силовых потребителей, кВт;
  Рт - мощность для технологических нужд, кВт;
  Ро.в - мощность устройств внутреннего освещения, кВт;
  Ро.н - мощность устройств наружного освещения, кВт.


1) Определение мощности по видам потребителей:

1.1 Силовая электроэнергия

LIEBNER 118 H 8 .

- трамбовка ИЭ-4502 .

- различные мелкие механизмы и инструмент .

1.2. Технологические нужды

- Сварочная аппаратура переменного тока ТДМ-500

- Штукатурный агрегат СО-57А

- Шпаклевочный агрегат СО-150

- Окрасочный агрегат СО-47А

- Паркетно-шлифовочная машина СО-155 Р=2,2 кВт .

1.3 Освещение внутреннее

- мастерские, конторы, бытовки общей площадью

1.4. освещение наружное

-освещение территории стр. площадки

- освещение монтажа S одного этажа

- освещение открытых складов

Суммарная потребная мощность:



Принимаем комплексную трансформаторную подстанцию СКТП-750 мощностью 1000 кВА. Габариты подстанции 3,2х2,5 м. Конструкция закрытая.

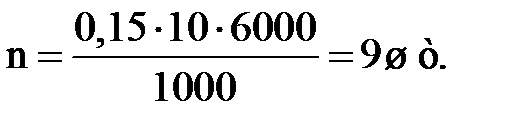

Для освещения территории строительной площадки применяем прожекторы. Число прожекторов рассчитывают по формуле:

(5.31)
где Р - удельная мощность прожекторов, принимаем для прожекторов ПЗС-45;
  Р = 0,15 кВт/м2;
  Е - освещённость; Е = 10 лк;
  S - площадь строительной территории, подлежащей освещению; S = 6000 м2;
  - мощность лампы прожектора; для ПЗС-45 Рл = 1000 Вт.






Минимальную высоту установки прожектора рассчитываем по формуле:

(5.32)
где Усв-осевая сила светильника в зависимости от типа лампы; принимаем для ПЗС-45; при Рл = 1000 Вт Усв = 18000.



С учетом высоты здания принимаем высоту установки ПЗС-45- 18м.





5.12.8 Расчет временных дорог





Временные дороги на стройплощадки предназначаются для осуществления бесперебойного подвоза конструкций, материалов, оборудования в течении всего строительства в любое время года.

Дорога обеспечивает подвоз материалов в зону действия крана, площадки для разгрузки, укрупнительной сборки, к средствам вертикального транспорта, к мастерским, кладовым, открытым складам и т.д.

При трассировке дорог расстояние между дорогой и:

складской площадкой 1 м

забором ограждения 1.5 м

Пересечение и примыкание дорог выполняется под углом 90-45 градусов, а с железной дорогой 90-60.

Построечные дороги закольцованы, вокруг объекта построен круговой объезд. Дороги имеют ширину 6 м, направление движения – правостороннее. В местах разгрузки конструкций предусмотрены уширения.

Для устройства временной построечной дороги устраивается песчаная постель толщиной 10-25 см, сверху которой укладываются инвентарные железобетонные плиты.

Плиты – ж/б с ненаправленным армированием толщиной 16-20 см, 1-2 кратной оборачиваемости.

Построены проходы, переходы, тротуары для безопасного прохода работающих к местам производства работ, подсобным зданиям и к жилым зданиям. Устраиваем, в зависимости от интенсивности пешеходного движения шириной 2 м, тротуар возвышающийся на 30-50 см, имеет поперечный уклон и водоотвод.
