Как сделать разговор полезным и приятным Как сделать объемную звезду своими руками Как сделать то, что делать не хочется? Как сделать погремушку Как сделать так чтобы женщины сами знакомились с вами Как сделать идею коммерческой Как сделать хорошую растяжку ног? Как сделать наш разум здоровым? Как сделать, чтобы люди обманывали меньше Вопрос 4. Как сделать так, чтобы вас уважали и ценили? Как сделать лучше себе и другим людям Как сделать свидание интересным?


Категории:

АрхитектураАстрономияБиологияГеографияГеологияИнформатикаИскусствоИсторияКулинарияКультураМаркетингМатематикаМедицинаМенеджментОхрана трудаПравоПроизводствоПсихологияРелигияСоциологияСпортТехникаФизикаФилософияХимияЭкологияЭкономикаЭлектроника






Организация поточного строительства(стр 112) но не все





Организация строительного производства поточными методами имеет ряд отличительных особенностей и характеризуется следующими основными принципами:

· строящиеся здания или сооружения (или группы зданий и сооружений) разделяют на захватки примерно одинаковой трудоемкости;

· весь подлежащий выполнению комплекс строительно-монтажных работ делят на отдельные циклы работ. В каждый цикл работ включают все те работы, которые могут выполняться без нарушения требований технологии и техники безопасности;

· работы ведутся комплексными или специализированными бригадами постоянного состава, последовательно и без простоев переходящими с захватки на захватку и выполняющими на каждой захватке один и тот же цикл работ, одними и теми же методами с применением одинаковых машин, инструментов и приспособлений;

· каждый цикл работ на каждой захватке при ритмичном потоке выполняется в течение одного и того же отрезка времени

В теории поточного строительства различают разновидности строительных потоков по: структуре и виду продукции; характеру ритмичности; продолжительности строительства.

· По структуре и виду продукции:

- частный поток, представляющий собой один рабочий процесс или группу их, которые непрерывно и равномерно осуществляются одной бригадой (звеном) рабочих. Его продукция — конструктивные элементы здания (фундаменты, стены, перекрытия и т. д.);

-специализированный поток — совокупность частных потоков, строительной продукцией его являются конструктивные элементы зданий (сооружений) или отдельные виды работ;

-объектный поток — совокупность специализированных потоков, продукцией которого является отдельное здание (сооружение);

- комплексный поток состоит из ряда организационно связанных объектных потоков, предназначенных для строительства комплекса объектов (сельскохозяйственных предприятий, жилого массива и ДР.

· По характеру ритмичности:

-ритмичный поток, в котором продолжительность выполнения работ каждой отдельной бригадой на каждой захватке одинакова;

-неритмичный поток, в котором продолжительность выполнения работ каждой отдельной бригадой на захватке неодинакова.

· По продолжительности строительства:

-краткосрочный поток организуется при возведении отдельно стоящего здания (сооружения) либо их группы в течение короткого времени;

-непрерывный поток функционирует неограниченно длительное время и охватывает всю программу работ, выполняемых строительно-монтажной организацией.

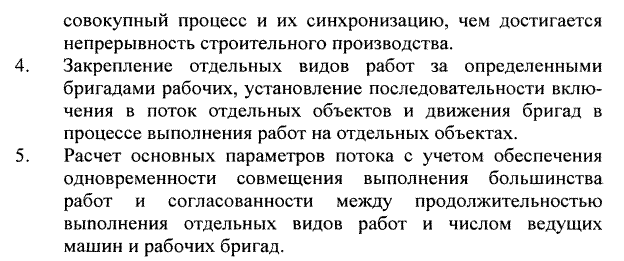

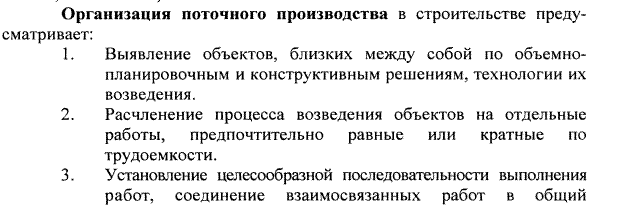

76Можно организовать работы таким образом, что какая-то бригада рабочих определенной профессии будет производить работы по всей трассе или по всему объекту строительства и по их окончании переместится на другой объект, а на ее место придет следующая бригада рабочих, которая выполнит другой вид работ также по всей трассе или объекту. Такой метод ведения строительно-монтажных работ называется последовательным методом.
При последовательном методе строительства каждое здание возводится по завершении всех работ на предыдущем объекте. Такой метод выполнения работ бригадами, осуществляющими различные строительные процессы, сопровождается вынужденными перерывами в работе.

Можно строительные процессы начать и закончить на всех объектах одновременно. При этом время строительства всех объектов будет равно времени строительства одного объекта, однако потребуются значительные материально-технические ресурсы. Такой метод ведения строительно-монтажных работ называется параллельным методом.

Поточный метод строительно-монтажных работ совмещает последовательный и параллельный методы, сохраняя преимущества обоих методов и устраняя недостатки каждого из них в отдельности. Сущность поточного метода можно пояснить следующим примером. Предположим, что требуется проложить m одинаковых наружных канализационных сетей. Основными процессами для прокладки каждой из сетей будут: отрывка траншей, устройство искусственного основания, укладка трубопроводов по заданному направлению и уклону с заделкой стыков, гидравлическое испытание и обратная засыпка траншей. Как было отмечено выше, выполнение указанных процессов происходит последовательно, но совсем не обязательно ждать окончания одного из процессов на всей трассе, чтобы начать следующий. Всю трассу можно разделить на участки, называемые захватками, с таким расчетом, чтобы на всех захватках объем работ при выполнении основных однородных процессов был одинаков. Если для выполнения этих объемов работ численность каждой бригады принять такой, чтобы продолжительность ее работы на захватке была также одинаковой, то число захваток будет соответствовать числу основных проц При распределении операций между рабочими можно выделить поточно-операционный, поточно-расчлененный и поточно-комплексный способы ведения работ.
Поточно-операционный способ применяется при разделении производственного процесса по операциям в одном звене. Поточно-расчлененным способом работают звенья одной бригады, выполняя простые процессы на определенном месте захватки. Поточно-комплексный способ применяется при производстве работ комплексными бригадами, в которых члены бригады владеют несколькими смежными профессиями.
В зависимости от конфигурации строительных объектов и ее влияния на организацию поточного метода строительства различают поточно-линейный и поточно-захватный способы производства работ. Поточно-линейный способ применяется на строительстве протяженных сооружений, к которым относятся наружные сети систем водоснабжения и канализации. Поточно-захватный способ рационален при строительстве зданий и сооружений различного назначения, при значительных размерах по высоте; подразделяются на одно- и многоярусный.ессов в составе комплексного производственного процесса.
