Как сделать разговор полезным и приятным Как сделать объемную звезду своими руками Как сделать то, что делать не хочется? Как сделать погремушку Как сделать так чтобы женщины сами знакомились с вами Как сделать идею коммерческой Как сделать хорошую растяжку ног? Как сделать наш разум здоровым? Как сделать, чтобы люди обманывали меньше Вопрос 4. Как сделать так, чтобы вас уважали и ценили? Как сделать лучше себе и другим людям Как сделать свидание интересным?


Категории:

АрхитектураАстрономияБиологияГеографияГеологияИнформатикаИскусствоИсторияКулинарияКультураМаркетингМатематикаМедицинаМенеджментОхрана трудаПравоПроизводствоПсихологияРелигияСоциологияСпортТехникаФизикаФилософияХимияЭкологияЭкономикаЭлектроника






Опалубні роботи





Сучасні системи дрібнощитової розбірно-переставної опалубки для монолітних каркасних багато-поверхових будинків (Doka, Peri, Paschal і більшість вітчизняних систем) (рис 2.1), принципово мало відрізняються. Більшість з них забезпечені комп'ютерними програмами розкладки елементів згідно з конкретними конструкціями.

Крім дрібнощитової існують і інші види опалубок:

-

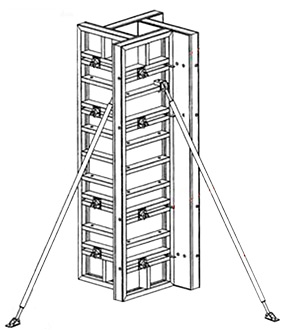

Рис. 2.1. Опалубка
суттєво відрізняются конструкції незнімних опалубок, насамперед по їх матеріалу.

- тунельна опалубка, націлена на використання не в каркасних будівлях, а в будівлях з регулярним невеликим кроком перегородок – готелях, лікарнях, гуртожитках.

- ковзна опалубка використовувалась на будівництві високих односекційних будинків, але не мала продовження у зв'язку з низьким темпом робіт та досить низькою якістю поверхонь стін.

- використання самопідйомної опалубки ефективно при зведенні висотних об'єктів, в ній зазвичай зводиться найбільш трудомістка частина – монолітне ядро.

Для 12-поверхового будинку, який розглядається в даних методичних вказівках, прийнята опалубка – Doka, як більш сучасна та забезпечена комп'ютерними програмами для розкладки щитів та підтримуючих елементів (рис. 2.2).

Типовий графік виконання опалубних робіт приведено у табл. 2.2.



Рис. 2.2. Опалубка Doka


Таблиця 2.2

Зразок типового графіку опалубних робіт



№ п\п Назва технологічних процесів Од. вим. Обсяг робіт Витрати праці Склад ланки Тривалість процесу, год. год.
Робітників люд-год Машиніста маш-год (люд-год)

  Подача щитів опалубки для укрупнюваль-ного збирання 100т 0,005 0,1 0,06 (0.06) Машиніст крана 5розр.-1 Такелаж-ники 2роз.-2 0,06

  Укрупнюваль-не збирання щитів до 5м2 2 6,0 2,3 - Слюсар будівельний. 3розр.-1 4розр.-1 1,2

  Подача щитів опалубки баштовим краном на висоту до 18м 100т 0,005 0,008 0,004 (0,004) Машиніст крана 5р.-1 Такелажник 2розр.-2 0,04

4. Встановлення щитів в вертикальна положення з закріпленням підкосами 2 6,0 2,4 - Теслі 4розр.1 2розр-1 1,2   -
5. Демонтаж щитів опалубки 2 6,0 0,9 - Теслі 3розр.-1 2розр.-1 0,5               -
6. Подача щитів опалубки баштовим краном на майданчик. 100т 0,005 0,08 0,04 (0,04) Машиніст крана 5розр.-1 Такелажники 2розр.-2 0,04

  Усього     5,86 0,14 (0,14)   2,54
